Quy trình thi công bulong hóa chất chuẩn kỹ thuật (SOP chi tiết) cho công trình
Trong thi công kết cấu thép, lắp đặt chân đế máy, gia cường công trình, cấy bản mã và các hạng mục neo giữ vào bê tông, bulong hóa chất là giải pháp được sử dụng rất phổ biến nhờ khả năng tạo liên kết chắc chắn, linh hoạt và phù hợp với nhiều điều kiện nền vật liệu.
Tuy nhiên, khác với nhiều loại liên kết cơ học có thể thao tác nhanh ngoài công trường, hệ bulong hóa chất đòi hỏi quá trình thi công chặt chẽ hơn rất nhiều. Chỉ cần sai một khâu như khoan lỗ không đúng, vệ sinh không đạt, bơm keo thiếu, cấy thanh ren sai cách hoặc đưa tải quá sớm, toàn bộ hệ neo có thể không đạt khả năng làm việc như thiết kế.
Đó là lý do vì sao quy trình thi công bulong hóa chất chuẩn kỹ thuật (SOP chi tiết) luôn được xem là nội dung cốt lõi trong các công trình có yêu cầu kỹ thuật cao. Một hệ bulong hóa chất chỉ thật sự an toàn khi vật tư được chọn đúng, lỗ khoan được xử lý đúng và toàn bộ các bước thi công được kiểm soát nghiêm ngặt.
Bài viết này được xây dựng như một pillar content chuẩn TOP ngành, nhằm trả lời đầy đủ câu hỏi: quy trình thi công bulong hóa chất chuẩn kỹ thuật (SOP chi tiết) gồm những bước nào, cần kiểm soát những gì, lỗi nào dễ gặp nhất và cách nghiệm thu ra sao. Nội dung không chỉ phù hợp cho SEO cụm “bulong hóa chất”, mà còn có thể dùng như tài liệu nền cho:
- kỹ sư hiện trường
- chỉ huy công trình
- đội QA/QC
- đơn vị cơ điện
- nhà thầu kết cấu thép
- bộ phận mua vật tư kỹ thuật
1. Quy trình thi công bulong hóa chất chuẩn kỹ thuật (SOP chi tiết) là gì?
Quy trình thi công bulong hóa chất chuẩn kỹ thuật (SOP chi tiết) là tập hợp các bước tiêu chuẩn được áp dụng để tạo ra một điểm neo hóa chất đạt yêu cầu chịu lực, bám dính và an toàn sử dụng. SOP này bao gồm toàn bộ chuỗi thao tác từ:
- khảo sát hiện trạng
- xác định vị trí neo
- chọn vật tư
- khoan lỗ
- vệ sinh lỗ
- bơm keo
- cấy thanh ren
- chờ đóng rắn
- kiểm tra và nghiệm thu
Sở dĩ cần SOP chi tiết vì bulong hóa chất không làm việc bằng cơ chế nở cơ học đơn giản. Hệ neo này hoạt động dựa trên bám dính hóa học giữa:
- keo và thành lỗ bê tông
- keo và thanh ren / thép cấy
Nếu một mắt xích trong chuỗi thao tác bị sai, toàn bộ hệ liên kết sẽ bị ảnh hưởng.
♦ Vì sao phải tuân thủ quy trình thi công bulong hóa chất chuẩn kỹ thuật (SOP chi tiết)?
Nếu không tuân thủ đúng SOP, các lỗi thường gặp sẽ xuất hiện:
- lỗ khoan sai đường kính
- bụi khoan còn bám trong lỗ
- keo không đủ thể tích
- thanh ren cấy không đủ độ sâu
- keo chưa đủ thời gian đóng rắn đã bị chất tải
- hệ neo nhìn ngoài đẹp nhưng không đạt tải thiết kế
Trong thực tế, nhiều sự cố liên quan đến neo hóa chất không phải do keo kém chất lượng, mà do quy trình thi công bulong hóa chất chuẩn kỹ thuật (SOP chi tiết) không được tuân thủ đầy đủ.
♦ SOP bulong hóa chất không chỉ dành cho nhà thầu lớn
Nhiều đơn vị nhỏ thường cho rằng SOP chỉ cần cho công trình lớn. Đây là quan điểm sai. Dù là một vị trí cấy đơn giản cho bản mã, chân máy nhỏ hay hệ treo kỹ thuật, nếu liên kết có nhiệm vụ chịu lực thì vẫn cần làm đúng quy trình.

>>>XEM THÊM : BULONG HOÁ CHẤT LÀ GI ? CẤU TẠO ỨNG DỤNG
2. Các điều kiện đầu vào trước khi áp dụng quy trình thi công bulong hóa chất chuẩn kỹ thuật (SOP chi tiết)
Trước khi bắt đầu thao tác thi công, cần chốt rõ toàn bộ điều kiện đầu vào. Đây là bước nền tảng của quy trình thi công bulong hóa chất chuẩn kỹ thuật (SOP chi tiết).
♦ Xác định hạng mục sử dụng
Phải làm rõ bulong hóa chất được dùng cho hạng mục nào:
- cấy bản mã thép
- lắp chân đế máy
- cố định khung thép phụ trợ
- hệ M&E
- cấy thép chờ
- lan can, giá đỡ, thang máng cáp
Mỗi hạng mục sẽ kéo theo yêu cầu khác nhau về:
- tải trọng
- đường kính thanh ren
- chiều sâu neo
- loại keo
- kiểm tra QA/QC
♦ Xác định nền vật liệu
Nền vật liệu ảnh hưởng trực tiếp đến việc áp dụng SOP. Cần xác định:
- bê tông đặc
- bê tông nứt hay không nứt
- bê tông cũ hay mới
- gạch đặc / gạch rỗng
- nền đá
Nếu xác định sai nền vật liệu, toàn bộ quy trình thi công bulong hóa chất chuẩn kỹ thuật (SOP chi tiết) phía sau có thể phải thay đổi.
♦ Xác định loại phần tử neo
Có thể dùng:
- thanh ren
- thanh ren inox
- thanh ren cấp bền cao
- thép cấy
Với bài toán “bulong hóa chất” thương mại, thanh ren là phổ biến nhất.
♦ Xác định loại keo hóa chất
Không phải mọi loại keo đều tương đương nhau. Cần xác định:
- loại keo dùng cho nền đặc hay nền rỗng
- loại keo chịu tải cao hay tải trung bình
- loại keo phù hợp nhiệt độ môi trường
- thời gian đông kết và đóng rắn
♦ Xác định thông số kỹ thuật chính
Phải có trước các thông số sau:
- đường kính thanh ren / thép cấy
- đường kính lỗ khoan

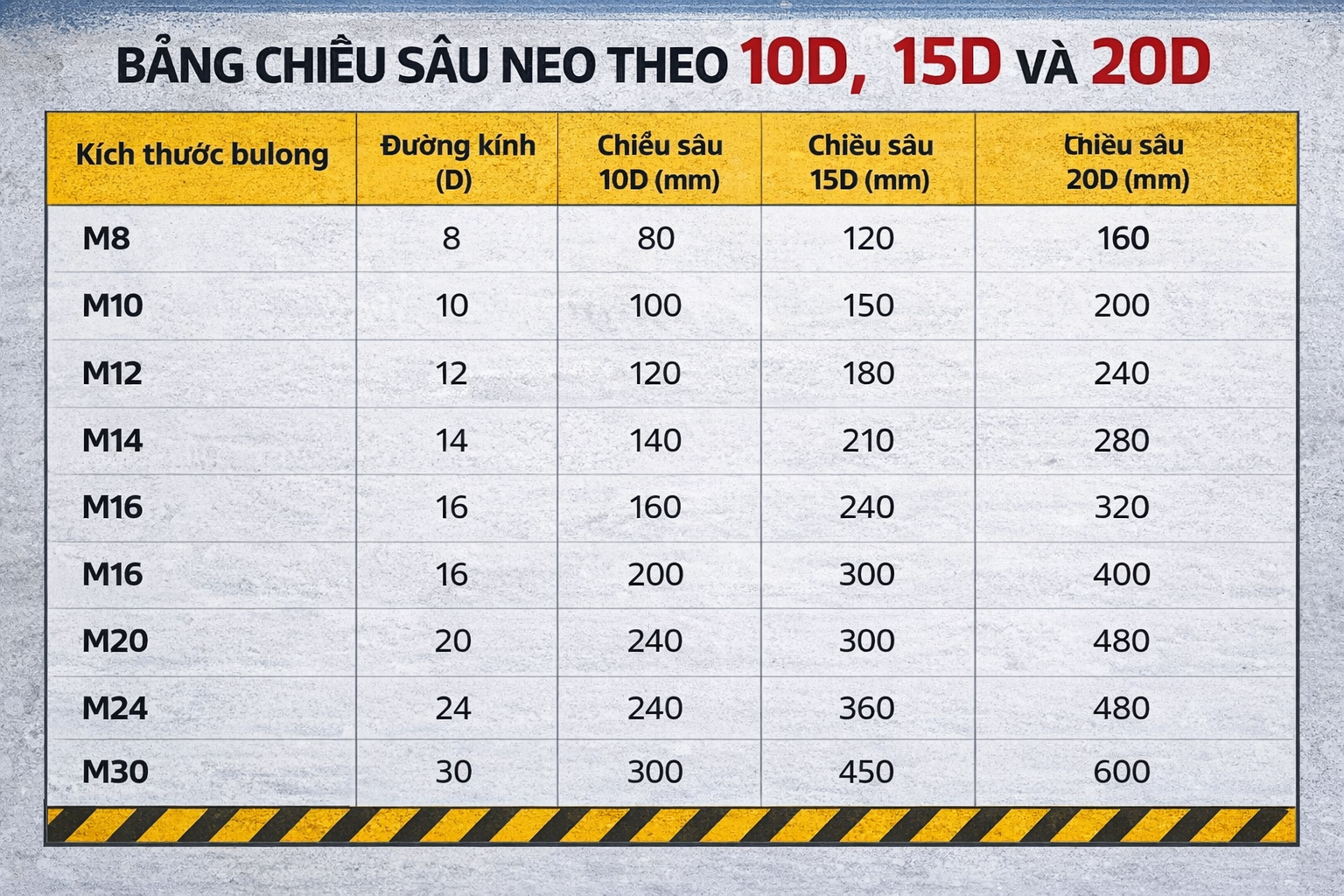

- chiều sâu neo hiệu dụng
- khoảng cách mép
- khoảng cách giữa các neo
- tải trọng hoặc yêu cầu thiết kế nếu có
>>>>XEM THÊM : CÁC KÍCH THƯỚC BULONG HOÁ CHẤT TẠI AMS
3. Vật tư và thiết bị cần có trong quy trình thi công bulong hóa chất chuẩn kỹ thuật (SOP chi tiết)
Muốn làm đúng SOP, phải chuẩn bị đúng vật tư và thiết bị.
♦ Vật tư chính
- thanh ren hoặc thép cấy
- keo hóa chất
- đai ốc
- long đen
- vòi trộn keo
♦ Thiết bị khoan
- máy khoan bê tông phù hợp
- mũi khoan đúng đường kính
- thước đo chiều sâu
♦ Thiết bị vệ sinh lỗ
- bơm thổi bụi hoặc khí nén
- chổi vệ sinh đúng đường kính lỗ
- dụng cụ hút bụi nếu cần
♦ Thiết bị bơm keo
- súng bơm keo phù hợp với tuýp keo
- vòi trộn mới, đúng loại
♦ Dụng cụ kiểm tra và lắp đặt
- thước đo
- bút đánh dấu
- cờ lê / cờ lê lực
- checklist QA/QC
Nếu thiếu một mắt xích trong các thiết bị trên, việc thực hiện quy trình thi công bulong hóa chất chuẩn kỹ thuật (SOP chi tiết) sẽ khó đạt chất lượng đồng đều.

>>>>XEM THÊM : SO SÁNH BULONG HOÁ CHẤT VÀ BULONG NỞ
4. Quy trình thi công bulong hóa chất chuẩn kỹ thuật (SOP chi tiết) – bước 1: Khảo sát và định vị vị trí thi công
Đây là bước đầu tiên và rất quan trọng.
♦ Mục tiêu của bước khảo sát
- xác định chính xác vị trí neo
- kiểm tra nền vật liệu thực tế
- phát hiện cốt thép, vật cản, ống ngầm nếu có
- kiểm tra khoảng cách mép và khoảng cách giữa các lỗ
♦ Nội dung cần kiểm tra
- bề mặt bê tông có nứt không
- có rỗ tổ ong hay không
- khu vực có đủ không gian thao tác khoan và bơm keo không
- có thể khoan đúng chiều sâu neo hay không
♦ Lỗi thường gặp ở bước này
- khoan quá sát mép
- khoan trùng vào cốt thép mà không có phương án xử lý
- định vị sai tim bản mã
- không đánh dấu rõ vị trí thi công
♦ Cách tránh
- kiểm tra bản vẽ và đối chiếu hiện trường
- đánh dấu rõ từng vị trí trước khi khoan
- nếu là cụm nhiều neo, nên kiểm tra chéo lại layout trước khi thi công hàng loạt

>>>>XEM THÊM : ĐỊNH MỨC TIÊU HAO KEO CẤY THÉP – BULONG
5. Quy trình thi công bulong hóa chất chuẩn kỹ thuật (SOP chi tiết) – bước 2: Khoan lỗ đúng đường kính và chiều sâu
Bước khoan lỗ là một trong những bước ảnh hưởng lớn nhất đến chất lượng hệ neo.
♦ Yêu cầu của bước khoan lỗ
- đúng đường kính lỗ khoan
- đúng chiều sâu lỗ
- lỗ khoan thẳng trục
- hạn chế làm loe miệng lỗ
♦ Vì sao đường kính lỗ phải chính xác?
Nếu lỗ quá nhỏ:
- khó bơm keo đủ lượng
- khó đưa thanh ren vào
- có thể cấy lệch hoặc cấy không đủ chiều sâu
Nếu lỗ quá lớn:
- tiêu hao keo tăng
- giảm hiệu quả bám dính nếu ngoài ngưỡng thiết kế
- tăng rủi ro sai kiểm soát thi công
♦ Vì sao chiều sâu lỗ khoan phải đủ?
Chiều sâu neo quyết định chiều dài phần thanh ren làm việc trong nền. Nếu khoan không đủ sâu:
- không đạt chiều sâu neo thiết kế
- giảm khả năng chịu tải
- dễ phải khoan lại hoặc xử lý phát sinh
♦ Lưu ý kỹ thuật
Trong quy trình thi công bulong hóa chất chuẩn kỹ thuật (SOP chi tiết), nên có thước đo hoặc dấu trên mũi khoan để kiểm soát chiều sâu đồng đều.
6. Quy trình thi công bulong hóa chất chuẩn kỹ thuật (SOP chi tiết) – bước 3: Vệ sinh lỗ khoan theo nguyên tắc thổi – chải – thổi
Nếu phải chọn ra bước bị làm sai nhiều nhất trong toàn bộ SOP, thì đó là bước vệ sinh lỗ khoan.
♦ Vì sao vệ sinh lỗ khoan quan trọng?
Bulong hóa chất làm việc bằng bám dính. Nếu lỗ khoan còn bụi:
- keo không bám trực tiếp vào bê tông
- cường độ bám dính giảm mạnh
- hệ neo có thể không đạt tải dù keo và thanh ren đúng loại
♦ Quy trình thổi – chải – thổi
Đây là nguyên tắc chuẩn trong quy trình thi công bulong hóa chất chuẩn kỹ thuật (SOP chi tiết):
- Thổi lần 1: loại bụi khoan thô trong lỗ
- Chải: dùng chổi đúng cỡ chà sạch thành lỗ
- Thổi lần 2: loại tiếp bụi mịn và mạt còn bám
Tùy hướng dẫn của hệ keo, có thể lặp nhiều chu kỳ hơn để đảm bảo sạch.
♦ Sai lầm thường gặp
- chỉ thổi sơ qua rồi bơm keo
- dùng chổi sai đường kính
- chổi quá mòn
- dùng khí thổi không đủ áp
♦ Cách tránh
- chuẩn hóa bộ dụng cụ vệ sinh theo từng đường kính lỗ
- không bỏ qua bước chải
- giám sát thực tế chứ không chỉ ghi trên biên bản

>>>>XEM THÊM : THỜI GIAN ĐÓNG RẮN CỦA KEO CẤY THÉP – BULONG
7. Quy trình thi công bulong hóa chất chuẩn kỹ thuật (SOP chi tiết) – bước 4: Chuẩn bị keo hóa chất trước khi bơm
Đây là bước nhiều người làm sơ sài nhưng lại ảnh hưởng trực tiếp đến chất lượng liên kết.
♦ Kiểm tra trước khi bơm keo
- đúng loại keo cho hạng mục
- keo còn hạn sử dụng
- tuýp keo không hư hỏng
- vòi trộn mới, đúng loại
- súng bơm hoạt động tốt
♦ Vì sao phải bỏ phần keo đầu vòi?
Với keo 2 thành phần, phần đầu khi mới bơm qua vòi trộn có thể chưa trộn đều. Nếu dùng ngay:
- keo không đạt tỷ lệ trộn chuẩn
- đóng rắn không đồng đều
- giảm khả năng chịu lực
♦ Cách tránh
- luôn bơm bỏ đoạn đầu theo khuyến nghị của nhà sản xuất trước khi bơm vào lỗ
8. Quy trình thi công bulong hóa chất chuẩn kỹ thuật (SOP chi tiết) – bước 5: Bơm keo đúng kỹ thuật
Bơm keo không chỉ là “đưa keo vào lỗ”, mà phải đảm bảo keo lấp đầy đúng cách.
♦ Nguyên tắc bơm keo
- đưa vòi trộn vào gần đáy lỗ
- vừa bơm vừa rút vòi ra từ từ
- tránh tạo bọt khí và khoảng rỗng
- lượng keo phải đủ để bao quanh thanh ren sau khi cấy
♦ Lỗi thường gặp
- bơm ít keo
- chỉ bơm ở miệng lỗ
- rút vòi quá nhanh
- bơm không đều khiến lỗ có khoảng trống
♦ Hậu quả của bơm keo sai
- thanh ren không được bao phủ toàn bộ
- liên kết không đồng đều
- giảm khả năng chịu lực
- khó kiểm soát chất lượng sau khi thi công
♦ Cách tránh
- huấn luyện thao tác chuẩn cho đội thi công
- thử mẫu ở các lỗ đầu tiên
- nếu lỗ sâu hơn hoặc đường kính lớn hơn, càng phải kiểm soát lượng keo chặt chẽ

>>>>XEM THÊM : SAI LẦM KHI THI CÔNG KHOAN CẤY BULONG HOÁ CHẤT VÀ CÁCH TRÁNH
9. Quy trình thi công bulong hóa chất chuẩn kỹ thuật (SOP chi tiết) – bước 6: Cấy thanh ren đúng chiều sâu và đúng thao tác
Sau khi bơm keo, thanh ren phải được cấy đúng cách.
♦ Cách cấy thanh ren

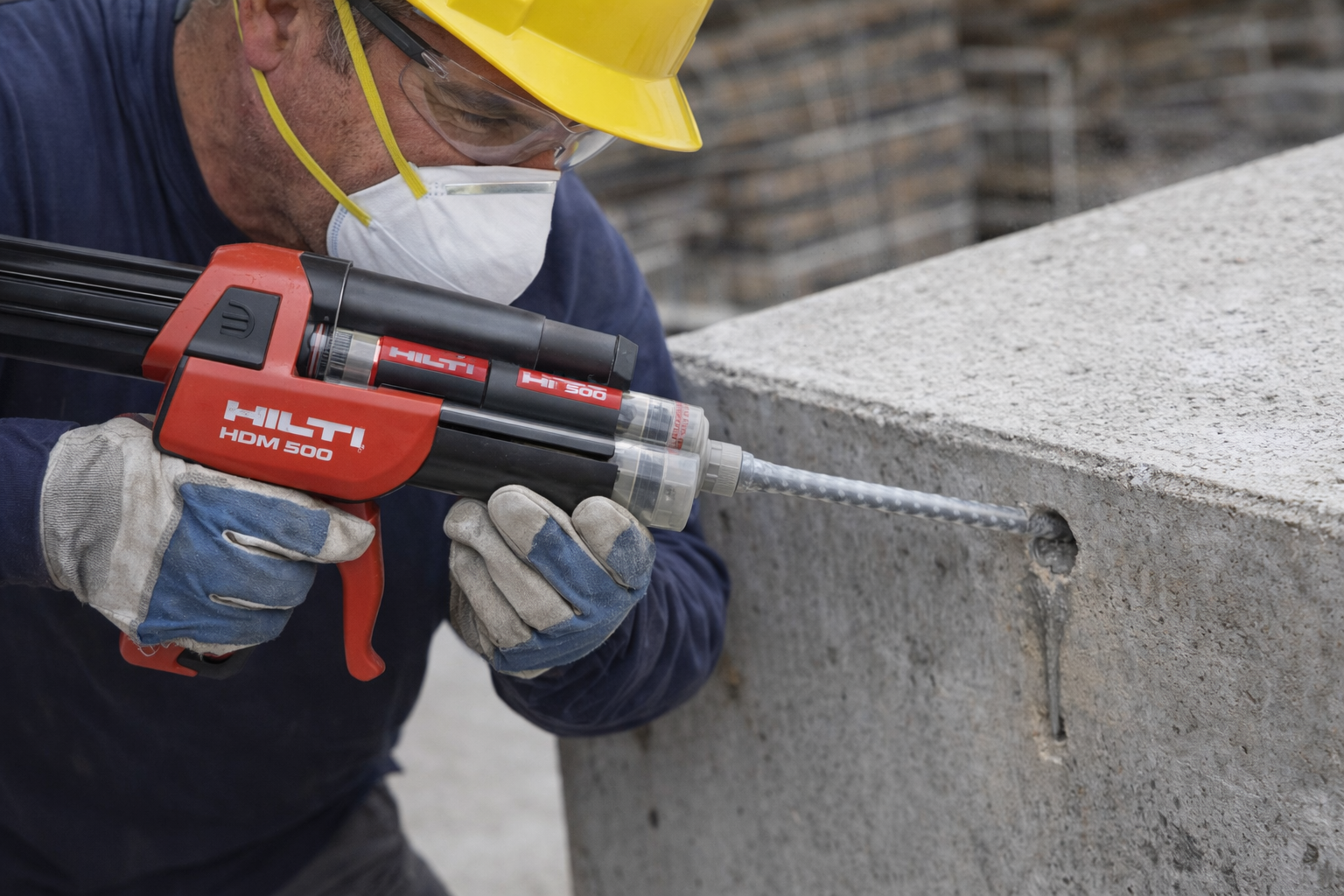

- đưa thanh ren vào lỗ ngay sau khi bơm keo
- xoay nhẹ trong quá trình đưa vào
- cấy đến đúng chiều sâu thiết kế
- giữ đúng trục, không để lệch
♦ Vì sao phải xoay thanh ren khi cấy?
Việc xoay giúp:
- keo phân bố đều quanh thân ren
- giảm bọt khí
- tăng độ bao phủ
- cải thiện liên kết bám dính
♦ Kiểm soát chiều sâu neo
Nên có dấu trên thanh ren hoặc biện pháp đo để chắc chắn:
- không cấy quá nông
- không cấy quá sâu ngoài thiết kế
- chiều sâu giữa các neo trong cùng cụm là đồng đều
♦ Lỗi thường gặp
- cấy chậm khiến keo bắt đầu phản ứng trước
- cấy lệch trục
- không xoay khi cấy
- không đạt chiều sâu thiết kế
10. Quy trình thi công bulong hóa chất chuẩn kỹ thuật (SOP chi tiết) – bước 7: Chờ keo đóng rắn đúng thời gian
Đây là bước bắt buộc nhưng lại dễ bị bỏ qua nếu công trình cần đẩy tiến độ.
♦ Phân biệt thời gian gel, thời gian đông kết và thời gian đóng rắn
Mỗi loại keo sẽ có:
- thời gian thao tác
- thời gian gel / đông kết
- thời gian đạt cường độ để chịu tải
♦ Vì sao không được đưa tải quá sớm?
Nếu hệ neo chưa đủ thời gian đóng rắn:
- keo chưa đạt cường độ thiết kế
- thanh ren dễ xoay hoặc trượt
- tải làm phá hủy liên kết non
♦ Yếu tố ảnh hưởng đến thời gian đóng rắn
- nhiệt độ môi trường
- loại keo
- độ ẩm
- điều kiện nền vật liệu
♦ Cách tránh
- tham chiếu bảng thời gian của nhà sản xuất
- ghi nhận thời điểm bơm/cấy
- không siết đai ốc hoặc đặt tải trước thời gian cho phép
11. Quy trình thi công bulong hóa chất chuẩn kỹ thuật (SOP chi tiết) – bước 8: Lắp bản mã, long đen, đai ốc và siết lực
Sau khi hệ neo đã đạt thời gian đóng rắn cần thiết, mới tiến hành lắp chi tiết liên kết phía ngoài.
♦ Trình tự cơ bản
- đặt bản mã / chân đế / chi tiết liên kết
- lắp long đen
- lắp đai ốc
- siết theo lực phù hợp
♦ Vì sao lực siết vẫn quan trọng?
Dù bulong hóa chất bám trong bê tông bằng keo, nhưng phần ngoài vẫn là một liên kết bulong thông thường. Nếu siết sai:
- bản mã không ép sát
- lực kẹp không đồng đều
- liên kết ngoài không ổn định
♦ Lỗi thường gặp
- siết trước khi keo đủ cường độ
- dùng đai ốc và long đen không đồng bộ
- siết lệch giữa các vị trí trong cùng cụm neo
12. Quy trình thi công bulong hóa chất chuẩn kỹ thuật (SOP chi tiết) – bước 9: QA/QC và nghiệm thu
Đây là bước chốt chất lượng cuối cùng.
♦ Nội dung kiểm tra QA/QC đầu vào
- đúng loại keo
- đúng thanh ren / thép cấy
- đúng đường kính và chiều dài
- vật tư còn hạn sử dụng
- phụ kiện thi công đầy đủ
♦ Nội dung kiểm tra hiện trường
- vị trí neo đúng tim
- lỗ khoan đúng kích thước
- có thực hiện vệ sinh lỗ đúng SOP
- cấy đủ chiều sâu
- đủ thời gian đóng rắn trước khi siết và chịu tải
- đai ốc, long đen lắp đúng
♦ Nội dung nghiệm thu sau thi công
- bản mã ép sát
- thanh ren không xoay
- không có dấu hiệu nứt vỡ bất thường ở bê tông
- số lượng và vị trí neo đúng thiết kế
- hồ sơ thi công ghi nhận đầy đủ
♦ Có cần thử tải không?
Tùy yêu cầu dự án. Với hạng mục quan trọng hoặc khi cần xác minh năng lực liên kết, có thể áp dụng phương án thử tải theo biện pháp kỹ thuật riêng.

13. Những sai lầm phổ biến trong quy trình thi công bulong hóa chất chuẩn kỹ thuật (SOP chi tiết)
- Chọn sai loại keo
- Khoan sai đường kính hoặc sai chiều sâu
- Bỏ qua bước vệ sinh lỗ
- Bơm keo không đủ thể tích
- Cấy thanh ren sai cách
- Không chờ đủ thời gian đóng rắn
- Siết hoặc chất tải quá sớm
- Không có QA/QC hiện trường
Nếu phải chọn ra lỗi nghiêm trọng nhất trong quy trình thi công bulong hóa chất chuẩn kỹ thuật (SOP chi tiết), thì đó là vệ sinh lỗ khoan không đạt.
14. Checklist nhanh cho quy trình thi công bulong hóa chất chuẩn kỹ thuật (SOP chi tiết)
♦ Checklist trước khi thi công
- xác định đúng hạng mục
- xác định đúng nền vật liệu
- chọn đúng keo
- chọn đúng thanh ren
- có đủ súng bơm, vòi trộn, chổi, bơm thổi bụi
♦ Checklist trong khi thi công
- khoan đúng lỗ
- thổi – chải – thổi đúng quy trình
- bơm bỏ phần keo đầu
- bơm keo đủ lượng
- cấy thanh ren đúng trục, đúng chiều sâu
♦ Checklist sau khi thi công
- chờ đủ thời gian đóng rắn
- lắp đúng đai ốc, long đen
- siết đúng quy cách
- nghiệm thu đúng vị trí, đúng số lượng, đúng chất lượng
15. Kết luận: Quy trình thi công bulong hóa chất chuẩn kỹ thuật (SOP chi tiết) là yếu tố quyết định chất lượng hệ neo
Nếu phải rút gọn toàn bộ bài viết này trong một kết luận ngắn, thì đó là: hệ bulong hóa chất chỉ tốt khi được thi công đúng SOP.
Không thể chỉ dựa vào thương hiệu keo hay thanh ren để khẳng định liên kết sẽ đạt tải. Trên thực tế, hiệu quả của bulong hóa chất phụ thuộc vào cả chuỗi thao tác:
- khảo sát đúng
- chọn vật tư đúng
- khoan đúng
- vệ sinh đúng
- bơm keo đúng
- cấy đúng
- chờ đúng
- kiểm tra đúng
Đó chính là ý nghĩa cốt lõi của quy trình thi công bulong hóa chất chuẩn kỹ thuật (SOP chi tiết). Khi toàn bộ các bước này được kiểm soát tốt, hệ neo sẽ:
- ổn định hơn
- an toàn hơn
- dễ nghiệm thu hơn
- ít rủi ro phát sinh hơn
Trong bối cảnh các công trình ngày càng yêu cầu cao về chất lượng và hồ sơ kỹ thuật, việc chuẩn hóa SOP thi công bulong hóa chất không còn là lựa chọn, mà là điều bắt buộc.
16. FAQ – Quy trình thi công bulong hóa chất chuẩn kỹ thuật (SOP chi tiết)
♦ Quy trình thi công bulong hóa chất chuẩn kỹ thuật (SOP chi tiết) có bắt buộc phải vệ sinh lỗ khoan không?
Có. Đây là bước bắt buộc và là một trong những yếu tố quyết định chất lượng bám dính của hệ neo.
♦ Quy trình thi công bulong hóa chất chuẩn kỹ thuật (SOP chi tiết) có cần chờ sau khi cấy không?
Có. Phải chờ đúng thời gian đóng rắn của keo trước khi siết hoặc chịu tải.
♦ Quy trình thi công bulong hóa chất chuẩn kỹ thuật (SOP chi tiết) có giống nhau cho mọi loại keo không?
Không hoàn toàn. Nguyên tắc chung giống nhau, nhưng thời gian thao tác, đóng rắn và yêu cầu chi tiết có thể khác theo từng loại keo.
♦ Quy trình thi công bulong hóa chất chuẩn kỹ thuật (SOP chi tiết) có áp dụng cho cấy thép không?
Có. Về bản chất, cấy thép bằng keo cũng là một dạng neo hóa chất, chỉ khác phần tử neo là thép gân thay vì thanh ren.
17. CTA – AMS hỗ trợ tư vấn và cung cấp giải pháp bulong hóa chất chuẩn kỹ thuật
Nếu bạn đang cần triển khai quy trình thi công bulong hóa chất chuẩn kỹ thuật (SOP chi tiết) cho công trình, AMS có thể hỗ trợ:
- tư vấn chọn keo cấy thép phù hợp
- tư vấn chọn thanh ren theo tải trọng và hạng mục
- hỗ trợ SOP thi công chuẩn dự án
- cung cấp đồng bộ: keo, thanh ren, đai ốc, long đen, súng bơm, phụ kiện vệ sinh
- báo giá nhanh theo số lượng và địa điểm giao hàng
Gửi cho AMS: hạng mục, nền vật liệu, size thanh ren, tải trọng dự kiến và vị trí công trình để nhận tư vấn nhanh và chính xác hơn.
18. Liên Hệ Ngay Với AMS Để Được Tư Vấn về bulong hoá chất
Công ty chúng tôi chuyên cung cấp các loại bulong liên kết, bulong hoá chất, bu lông nở 3 cánh, thanh ren, ốc vít, đất sét chống cháy, mũi khoan bê tông, súng bơm keo, hoá chất cấy thép chính hãng,… đầy đủ chứng chỉ CO-CQ, phù hợp với các tiêu chuẩn kỹ thuật trong xây dựng và công nghiệp. Với đội ngũ kỹ thuật dày dặn kinh nghiệm, chúng tôi cam kết mang đến giải pháp cấy thép hiệu quả – bền vững – an toàn cho mọi công trình.
Ngoài ra chúng tôi nhận Thi công khoan cấy bu lông chuyên nghiệp cho công trình dân dụng và công nghiệp:
Kỹ thuật viên giàu kinh nghiệm, đào tạo bài bản
Vật tư đạt chuẩn – keo có CO/CQ rõ ràng
Báo giá nhanh – khảo sát miễn phí
Hỗ trợ 24/7 cho dự án gấp, tiến độ khắt khe
Thông tin liên hệ:
- Công Ty Cổ Phần Sản Xuất Xây Dựng và Thương Mại AMS
- Địa chỉ: Số 89 Đê Ngọc Giang, Thôn Ngọc Giang, Xã Vĩnh Ngọc, Đông Anh, Hà Nội
