Thời gian đóng rắn của keo cấy bulong : bảng tra cứu chuẩn kỹ thuật cho Ramset G5 Pro, Hilti RE500 V4, RE100, RE10 và HM500
Thời gian đóng rắn keo cấy bulong là gì ? Trong thi công neo cấy, rất nhiều lỗi hiện trường không bắt đầu từ việc chọn sai bulong hay khoan sai lỗ, mà bắt đầu từ một nhận định tưởng như đơn giản: “ keo chắc là đã khô rồi”. Thực tế, với hệ neo hoá chất, “khô bề mặt”, “gel time”, “working time”, “initial cure” và “full cure” là các khái niệm khác nhau.
Nếu hiểu sai Thời gian đóng rắn của keo cấy bulong , nhà thầu có thể lắp tải quá sớm, siết lực quá sớm, dựng bản mã quá sớm hoặc nghiệm thu khi liên kết chưa đạt trạng thái ổn định cần thiết. Điều này ảnh hưởng trực tiếp đến chất lượng neo cấy, an toàn thi công và độ tin cậy của toàn bộ hệ liên kết.
Bài viết này được xây dựng áp dụng cho các sản phẩm người dùng yêu cầu: Ramset G5 Pro 600ml, Hilti RE500 V4 500ml, Hilti RE100 500ml, Hilti RE10 580ml, HM500 390ml.
Khác với các bài tổng hợp ngắn, bài viết này đi theo hướng chuyên sâu: giải thích bản chất của Thời gian đóng rắn keo cấy bulong, phân biệt các mốc thời gian trong tài liệu kỹ thuật, tổng hợp bảng tra cứu theo nhiệt độ, chỉ ra sự khác nhau giữa các dòng keo chậm đóng rắn và nhanh đóng rắn. Những thông tin cốt lõi như bảng nhiệt độ và điều kiện áp dụng được dựa trên tài liệu kỹ thuật/ETA của hãng hoặc nguồn nhà sản xuất tương ứng.
1. Thời gian đóng rắn keo cấy bulong là gì ?
Thời gian đóng rắn keo cấy bulong là khoảng thời gian tối thiểu cần thiết sau khi bơm keo và cấy thanh ren/bulong, để hệ keo đạt trạng thái đủ ổn định cho phép chịu tải theo hướng dẫn kỹ thuật của nhà sản xuất. Đây không phải là “thời gian sờ thấy cứng”, cũng không đồng nghĩa với “thời gian thao tác”. Trong tài liệu kỹ thuật chính thức, các hãng thường tách ít nhất hai đại lượng: thời gian làm việc tối đa và thời gian đóng rắn tối thiểu.
♦ Working time là gì?
Với Hilti RE500 V4, tài liệu ETA dùng thuật ngữ maximum working time (twork). Đây là khoảng thời gian tối đa để hoàn tất thao tác cấy thanh thép/bulong sau khi keo đã bắt đầu trộn. Hết khoảng này, keo bắt đầu chuyển nhanh sang trạng thái không còn phù hợp để cấy đúng kỹ thuật. Tài liệu của Ramset G5 Pro cũng dùng cách hiểu tương tự: T Work là “typical gel time at highest base material temperature in the range”, tức mốc gel time điển hình ở nhiệt độ nền cao nhất trong dải đang xét. Hilti RE100 cũng công bố cặp chỉ tiêu twork / tcure trong bảng “Working/Full Cure Time Table”.
♦ Curing time là gì?
Đây là thời gian tối thiểu cần chờ trước khi cho liên kết chịu tải. Với Hilti RE500 V4, ETA ghi rõ minimum curing time (tcure); với Ramset G5 Pro, bảng ETA dùng T Load, diễn giải là “minimum set time required until load can be applied at the lowest temperature in the range”. Nghĩa là ở bối cảnh neo hóa chất, điều đội thi công cần quan tâm không phải “keo đã se mặt chưa” mà là đã đến thời điểm được phép tải chưa.
♦ Vì sao dễ nhầm?
Vì ngoài hiện trường, người dùng thường gom chung các khái niệm thành “khô”, “cứng”, “đông”, “đóng rắn”. Trong khi tài liệu hãng lại tách khá rõ:
- working time: còn thời gian để thao tác
- gel time: mốc keo bắt đầu chuyển pha rõ hơn
- minimum curing time / full cure time / T Load: mốc tối thiểu để chịu tải
Nếu nhầm các mốc này với nhau, rủi ro lớn nhất là chịu tải quá sớm hoặc để keo quá thời gian thao tác rồi mới cấy thanh ren, làm giảm chất lượng liên kết.

>>>>XEM THÊM : BULONG HOÁ CHẤT LÀ GI?
2. Vì sao phải kiểm soát đúng Thời gian đóng rắn keo cấy bulong ?
Một bài viết về Thời gian đóng rắn keo cấy bulong không thể chỉ dừng ở bảng số liệu. Giá trị thực tế của nó nằm ở quản lý rủi ro kỹ thuật.
♦ Đảm bảo an toàn chịu lực
Nếu bản mã, chân đế thiết bị, giá treo hoặc kết cấu phụ được lắp lên khi keo chưa đạt thời gian đóng rắn tối thiểu, liên kết có thể bị xê dịch vi mô, giảm khả năng bám dính hoặc sai lệch vị trí cấy ban đầu. Đây là lỗi đặc biệt nguy hiểm ở các hạng mục neo chịu tải trọng lặp, rung động hoặc tải tập trung.
♦ Giảm rủi ro nghiệm thu
Nhiều công trình có yêu cầu kiểm tra hiện trường, test kéo, test proof load hoặc kiểm soát siết lực. Hilti nêu trong tài liệu hướng dẫn kiểm tra neo sau lắp đặt rằng với adhesive anchors, proof loading chỉ nên thực hiện sau khi thời gian cure tối thiểu theo điều kiện nhiệt độ môi trường đã trôi qua. Điều này cho thấy thời gian đóng rắn không chỉ là khuyến nghị thi công, mà còn liên quan trực tiếp đến thời điểm kiểm tra chất lượng.
♦ Tối ưu tiến độ thật, không phải tiến độ cảm tính
Nhiều đội thi công cho rằng chờ đủ cure time là “làm chậm tiến độ”. Thực tế ngược lại: nếu cấy sai quy trình, phải khoan lại, tháo ra làm lại hoặc bị lỗi nghiệm thu, tổng tiến độ sẽ còn chậm hơn nhiều. Quản trị đúng Thời gian đóng rắn keo cấy bulong giúp tiến độ công trường ổn định và dự đoán được hơn.
3. Các yếu tố ảnh hưởng đến Thời gian đóng rắn keo cấy bulong
⇒ Nhiệt độ vật liệu nền
Cả Hilti RE500 V4, Hilti RE100, Ramset G5 Pro và HM500 đều công bố thời gian theo nhiệt độ nền hoặc nhiệt độ môi trường/nền. Quy luật chung là: nhiệt độ càng thấp, Thời gian đóng rắn keo cấy bulong càng dài; nhiệt độ càng cao, thời gian thao tác giảm nhưng thời gian đạt khả năng chịu tải thường ngắn hơn.
Ví dụ, Hilti RE500 V4 từ dải 20–24°C có tcure 7 giờ, nhưng ở 5–9°C tăng lên 24 giờ, còn ở -5 đến -1°C tăng lên 168 giờ. Hilti RE100 cũng cho thấy cùng xu hướng: ở 20°C full cure khoảng 12 giờ, nhưng tại 5°C là ≥72 giờ. HM500 từ 20°C cure khoảng 12 giờ, còn ở -5°C là 72 giờ.
⇒ Nhiệt độ của cartridge/foil pack
Ramset G5 Pro yêu cầu đảm bảo cartridge ≥ 10°C trong bảng ETA công khai. Hilti RE500 V4 cũng ghi minimum temperature of the foil pack is +5°C trong bảng working and curing time. Điều này rất quan trọng ngoài hiện trường, nhất là khi hàng được lưu kho trong điều kiện lạnh hoặc được mang ra công trường sáng sớm.
⇒ Tình trạng nền khô hay ướt
Với Hilti RE500 V4, ETA nêu rất rõ: dữ liệu curing time trong bảng chỉ áp dụng cho nền khô; trong nền ướt, curing time phải nhân đôi. Đây là một trong những chi tiết dễ bị bỏ sót nhất khi triển khai ở công trường dân dụng, tầng hầm, nền bê tông ẩm hoặc lỗ khoan có nước.
⇒ Thao tác thi công
Dù bảng cure time chuẩn đến đâu, nếu lỗ khoan không được vệ sinh đúng, keo không trộn đều, hoặc thanh ren được cấy sau khi đã quá working time, thì liên kết tạo thành không còn phản ánh điều kiện chuẩn trong tài liệu. Nghĩa là bảng thời gian chỉ đáng tin khi quy trình thi công cũng chuẩn. Hilti RE500 V4 ETA nêu rõ phải cấy thanh thép trước khi twork kết thúc; sau khi tcure đủ thời gian mới được load.
4. Bảng tra cứu Thời gian đóng rắn keo cấy bulong theo nguồn chính thức

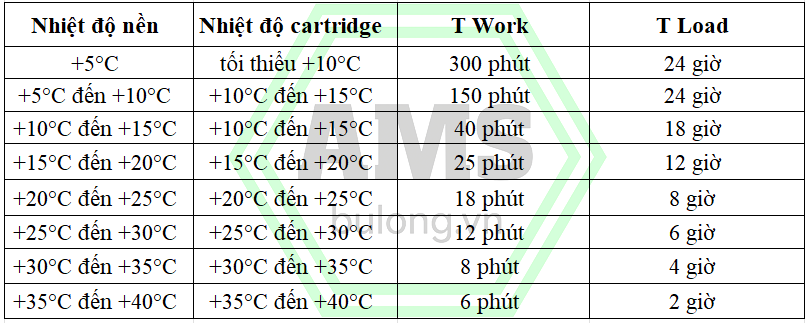

♦ Ramset G5 Pro 600ml

Cách hiểu kỹ thuật: Ramset không chỉ cho bạn một “thời gian khô”, mà cho hai mốc riêng. Trong đó, T Work là thời gian thao tác/gel time điển hình, còn T Load là thời gian tối thiểu để được phép tải tại nhiệt độ thấp nhất của dải. Đây là cách đọc đúng khi xây dựng SOP thi công và kế hoạch lắp dựng sau cấy neo.
>>>>XEM THÊM : CÁC LOẠI KEO HOÁ CHẤT CẤY BULONG

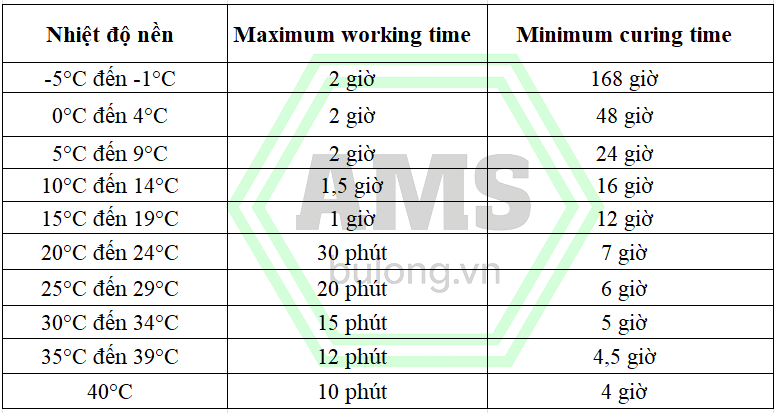

♦ Hilti RE500 V4 / 500ml

Lưu ý rất quan trọng với RE500 V4: bảng này chỉ áp dụng cho nền khô; nếu thi công trong nền ướt, Hilti ghi rõ cure time phải nhân đôi. Ngoài ra, nhiệt độ tối thiểu của foil pack là +5°C. Đây là chi tiết có giá trị thực hành rất cao, đặc biệt ở công trình tầng hầm, khu vực ẩm hoặc khi làm việc vào mùa lạnh.

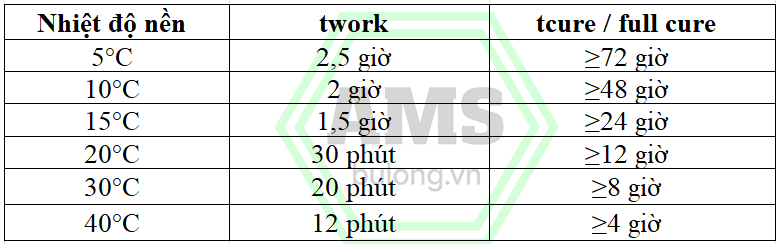

♦ Hilti RE100 / 500ml

So với RE500 V4, RE100 vẫn là hệ epoxy “slow cure”, nhưng mốc full cure công bố trong guide RE100 dài hơn đáng kể tại cùng nhiệt độ 20°C: ≥12 giờ, trong khi RE500 V4 ở dải 20–24°C là 7 giờ theo ETA đang công khai.

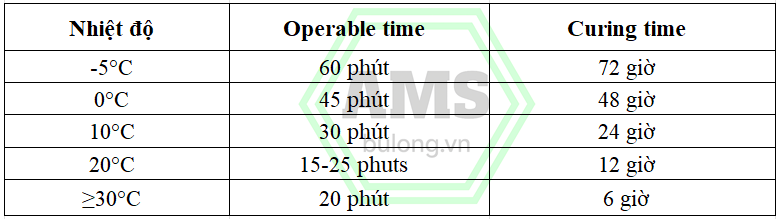

♦ HORSE HM500 / 390ml

>>>>XEM THÊM : CÁC LOẠI BULONG HOÁ CHẤT AMS CUNG CẤP
5. Cách áp dụng Thời gian đóng rắn keo cấy bulong ngoài hiện trường
♦ Đọc theo dải nhiệt độ, không đọc theo cảm giác thời tiết
Điều đội thi công cần đo là nhiệt độ nền, hoặc ít nhất là nhiệt độ tại vùng bê tông đang thi công, chứ không chỉ là “hôm nay trời mát”. Hilti RE500 V4, RE100, Ramset G5 Pro và HM500 đều xây dựng bảng theo nhiệt độ làm việc; vì vậy, bỏ qua thông số này sẽ làm toàn bộ bảng cure time trở nên vô nghĩa.
♦ Luôn tách hai mốc: hết thời gian thao tác và đủ thời gian chịu tải
Rất nhiều lỗi hiện trường phát sinh vì đội thi công chỉ nhớ một con số. Quy trình đúng là phải nhớ hai mốc:
- còn bao lâu để cấy hết bulong vào lỗ,
- và phải chờ bao lâu nữa mới được tải.
Nếu công trường dùng nhiều loại keo, bắt buộc lập bảng nhắc tại chỗ để tránh nhầm lẫn.
♦ Với nền ướt, tuyệt đối không dùng cure time của nền khô cho RE500 V4
Đây là lỗi nghiêm trọng và rất dễ mắc. Hilti RE500 V4 ghi rõ trong ETA: curing time data are valid for dry base material only; in wet base material the curing times must be doubled. Nếu website Bulong AMS muốn xây nội dung có giá trị chuyển đổi thực sự, đây phải là một điểm nhấn quan trọng.
6. SOP thi công để kiểm soát đúng Thời gian đóng rắn của keo cấy bulong
♦ Bước 1. Kiểm tra thông số đầu vào
- Xác định loại keo sử dụng
- Kiểm tra hạn dùng
- Kiểm tra nhiệt độ lưu kho của cartridge
- Kiểm tra điều kiện nền: khô, ẩm, nước trong lỗ
- Xác định nhiệt độ nền trước khi thi công
Các tài liệu chính thức của Hilti RE500 V4 và Ramset G5 Pro đều có yêu cầu liên quan đến nhiệt độ cartridge/foil pack.
♦ Bước 2. Khoan đúng và vệ sinh đúng
- Khoan đúng đường kính, đúng chiều sâu
- Vệ sinh lỗ theo đúng trình tự hãng yêu cầu
- Không cấy keo khi lỗ khoan còn bụi dày
Hilti RE500 V4 ETA nêu đầy đủ logic khoan, làm sạch và cấy trước khi twork kết thúc.
♦ Bước 3. Trộn keo đúng và xả bỏ phần đầu vòi
- Lắp static mixer đúng loại
- Xả bỏ phần keo đầu cho đến khi hỗn hợp đồng nhất
- Không dùng vật liệu trộn không đều để cấy neo
Đây là thao tác được Hilti và Ramset mô tả trong các tài liệu cài đặt/ETA liên quan.
♦ Bước 4. Bơm keo và cấy thanh ren trong giới hạn working time
- Bơm từ đáy lỗ ra ngoài
- Cấy bulong bằng thao tác xoay nhẹ
- Hoàn thành trước khi hết working time
- Không kéo dài thao tác sang mẻ keo đã quá thời gian thao tác
Hilti RE500 V4 ETA ghi rõ phải đặt thép vào trước khi twork kết thúc.
♦ Bước 5. Gắn thẻ thời gian và cấm tải sớm
- Ghi giờ bắt đầu cấy
- Ghi loại keo
- Ghi nhiệt độ nền
- Ghi mốc cho phép tải
Đây là một kiểm soát nội bộ rất hiệu quả, nhất là khi một công trường dùng đồng thời nhiều loại keo khác nhau. Nội dung này là suy luận vận hành từ logic bảng cure time của các hãng.

>>>>XEM THÊM : QUY TRÌNH THI CÔNG BULONG HOÁ CHẤT CHUẨN KỸ THUẬT
7. QA/QC cho công tác kiểm soát Thời gian đóng rắn keo cấy bulong
♦ QA đầu vào
- Kiểm tra nhãn sản phẩm, dung tích, hạn dùng
- Kiểm tra lô hàng có đúng loại keo đã duyệt
- Kiểm tra tài liệu TDS / ETA / IFU hiện hành
- Kiểm tra điều kiện bảo quản
♦ QC trong quá trình thi công
- Ghi nhiệt độ nền
- Ghi giờ trộn/bơm keo
- Ghi giờ cấy thanh ren
- Đối chiếu mốc working time
- Dán tem “not load before …” tại cụm neo
♦ QC sau thi công
- Chỉ cho phép lắp bản mã/siết lực/treo tải sau khi đủ cure time
- Nếu có proof load hoặc kiểm tra tải, thực hiện sau mốc cure time tối thiểu
Các điểm kiểm soát này phù hợp với hướng dẫn của Hilti về adhesive anchor loading timing và proof loading after minimum cure time.
8. Những lỗi hiện trường làm sai lệch Thời gian đóng rắn keo cấy bulong
♦ Thi công đúng loại keo nhưng đọc sai bảng nhiệt độ
Ví dụ, lấy luôn mốc 20°C vì “hôm nay trời khoảng 20 độ”, trong khi bề mặt nền thực tế lạnh hơn đáng kể ở tầng hầm hoặc ngoài trời buổi sáng.
♦ Không tách nền khô và nền ướt
Lỗi này đặc biệt nguy hiểm với Hilti RE500 V4 vì ETA công bố rõ nền ướt phải nhân đôi thời gian đóng rắn.
♦ Dùng một SOP chung cho nhiều loại keo
RE500 V4, RE100, G5 Pro và HM500 không có cùng cure time. Nếu đội thi công chỉ nhớ “keo cấy bulong thì cứ chờ qua đêm”, sai số có thể rất lớn.
♦ Không cập nhật phiên bản tài liệu mới nhất
Ngay cả cùng một hãng, các phiên bản tài liệu khác nhau cũng có thể trình bày khác. Trường hợp HM500 cho thấy chênh lệch về operable time tại 20°C giữa trang hiện hành và PDF cũ hơn. Vì vậy, bộ QA/QC phải luôn chốt theo tài liệu hiện hành của lô hàng/phiên bản đang sử dụng.
9. FAQ – Câu hỏi thường gặp về Thời gian đóng rắn keo cấy bulong
♦ Thời gian đóng rắn keo cấy bulong có phải là thời gian keo khô bề mặt không?
Không. Đây là thời gian tối thiểu để neo được phép chịu tải theo tài liệu hãng.
♦ Keo nào đóng rắn nhanh hơn ở khoảng 20°C?
Theo các tài liệu công khai tôi lấy được, RE500 V4 ở dải 20–24°C có minimum curing time 7 giờ; RE100 ở 20°C có full cure ≥12 giờ; HM500 ở 20°C là 12 giờ; Ramset G5 Pro ở vùng 15–25°C nằm khoảng 8–12 giờ tùy dải áp dụng.
♦ Có thể lấy một mốc “qua đêm” cho tất cả keo không?
Không nên. Đây là cách làm thiếu kiểm soát và không đúng kỹ thuật. Mỗi loại keo có bảng riêng, thậm chí cùng một loại keo nhưng nhiệt độ khác nhau cũng cho thời gian khác nhau.
♦ RE500 V4 dùng ở nền ướt có khác không?
Có. Hilti ghi rõ cure time trong bảng áp dụng cho nền khô; nền ướt phải nhân đôi.
♦ RE10/580ml tại sao chưa có bảng ở đây?
Vì trong phiên làm việc này tôi chỉ xác nhận được sự tồn tại của mục “Instruction for use HIT RE 10 580” trên technical library của Hilti, nhưng chưa truy xuất được bảng cure time công khai tương ứng. Để tránh gán số liệu thiếu căn cứ, bài viết không điền số giả định.
♦ HM500 nên lấy 15 phút hay 25 phút ở 20°C?
Do có chênh giữa HTML hiện hành và PDF cũ hơn, cách an toàn là kiểm tra TDS/IFU mới nhất của lô hàng trước khi triển khai. Nếu phải xây SOP nội bộ tạm thời, nên chọn ngưỡng thao tác thận trọng hơn.
>>>>XEM THÊM : ĐỊNH MỨC TIÊU HAO KEO CẤY BULONG
10. CTA – Liên hệ Bulong AMS để nhận tư vấn Thời gian đóng rắn keo cấy bulong
Quý khách đang cần:
- Tra cứu Thời gian đóng rắn keo cấy bulong
- Chọn đúng loại keo cho hạng mục neo hóa chất
- Chuẩn hóa SOP thi công và thời gian chịu tải
- Xây bảng QA/QC nội bộ cho đội thi công
- Đồng bộ bulong hóa chất, thanh ren, long đen, ê-cu và keo cấy
Bulong AMS sẵn sàng hỗ trợ với vai trò nhập khẩu & phân phối, đồng hành cùng khách hàng ở cả phần vật tư lẫn phần kỹ thuật ứng dụng.
Liên hệ Bulong AMS để nhận tư vấn đúng loại keo, đúng thời gian đóng rắn và đúng phương án thi công cho công trình của bạn.
11. Liên Hệ Ngay Với AMS Để Được Tư Vấn về Thời gian đóng rắn keo cấy bulong
Công ty chúng tôi chuyên cung cấp các loại bulong liên kết, bulong hoá chất, bu lông nở 3 cánh, thanh ren, ốc vít, đất sét chống cháy, mũi khoan bê tông, súng bơm keo, hoá chất cấy thép chính hãng,… đầy đủ chứng chỉ CO-CQ, phù hợp với các tiêu chuẩn kỹ thuật trong xây dựng và công nghiệp. Với đội ngũ kỹ thuật dày dặn kinh nghiệm, chúng tôi cam kết mang đến giải pháp cấy thép hiệu quả – bền vững – an toàn cho mọi công trình.
Ngoài ra chúng tôi nhận Thi công khoan cấy bu lông chuyên nghiệp cho công trình dân dụng và công nghiệp:
Kỹ thuật viên giàu kinh nghiệm, đào tạo bài bản
Vật tư đạt chuẩn – keo có CO/CQ rõ ràng
Báo giá nhanh – khảo sát miễn phí
Hỗ trợ 24/7 cho dự án gấp, tiến độ khắt khe
Thông tin liên hệ:
- Công Ty Cổ Phần Sản Xuất Xây Dựng và Thương Mại AMS
- Địa chỉ: Số 89 Đê Ngọc Giang, Thôn Ngọc Giang, Xã Vĩnh Ngọc, Đông Anh, Hà Nội
- Hotline/Zalo: 0983.753.846
- Website: bulong.vn
- AMS – Đồng hành cùng công trình bền vững của bạn!
Tag: thời gian đóng rắn của keo cấy bulong, cure time keo cấy bulong, working time keo cấy bulong, Ramset G5 Pro 600ml, Hilti RE500 V4 500ml, Hilti RE100 500ml, Hilti RE10 580ml, HM500 390ml, keo cấy bulong Bulong AMS, SOP thi công bulong hóa chất, QA QC keo cấy bulong, neo hóa chất, bulong hóa chất
