Keo cấy thép Hilti RE100 (Bulong AMS phân phối) – Bài trụ cột 2026: Thông số, thi công chuẩn, thời gian đông cứng & nghiệm thu
Trong lĩnh vực khoan cấy thép và neo cấy hoá chất, Keo cấy thép Hilti RE100 (tên đầy đủ thường gặp: HIT-RE 100) là dòng keo epoxy 2 thành phần được sử dụng rộng rãi cho liên kết cốt thép (rebar connection) và neo ty ren/bulong trong bê tông. Điểm mạnh của Keo cấy thép Hilti RE100 nằm ở hệ sinh thái kỹ thuật đồng bộ: vật tư keo – phụ kiện vệ sinh lỗ – súng bơm – và đặc biệt là khả năng thiết kế/kiểm chứng thông qua phần mềm kỹ thuật (PROFIS) cùng các chấp thuận/đánh giá kỹ thuật (ETA).
Tuy nhiên, “đúng keo” chưa đủ để “đúng tải”. Một mối cấy đạt yêu cầu phụ thuộc rất lớn vào: đường kính lỗ khoan – chiều sâu neo – vệ sinh lỗ khoan – kỹ thuật bơm keo – thời gian chờ đông cứng theo nhiệt độ. Chỉ cần sai 1 trong các yếu tố trên, công trình có thể phát sinh: tuột ty, nứt mép bê tông, không đạt pull-out test hoặc khó nghiệm thu.
Bài viết này được xây theo tiêu chuẩn EEAT (Experience–Expertise–Authoritativeness–Trustworthiness), trình bày đầy đủ để bạn có thể:
-
Hiểu đúng Keo cấy thép Hilti RE100 là gì, dùng cho việc gì
-
Nắm rõ các điểm kỹ thuật cốt lõi (ETA/PROFIS, điều kiện nền, thời gian đông cứng)
-
Thi công chuẩn quy trình, hạn chế rủi ro
-
Có bảng thời gian thao tác/đông cứng chính xác theo tài liệu sản phẩm (tham khảo kỹ thuật)
-
Có checklist nghiệm thu và FAQ để ra quyết định nhanh

>>>>XEM THÊM : DỊCH VỤ THI CÔNG KHOAN CẤY THÉP – BULONG CHUYÊN NGHIỆP
1. Keo cấy thép Hilti RE100 là gì?
Keo cấy thép Hilti RE100 (HIT-RE 100) là vữa/keo epoxy 2 thành phần dạng bơm (injectable epoxy mortar) dùng để tạo liên kết neo cấy giữa thép gân (cốt thép) hoặc ty ren/bulong với bê tông. Về bản chất, đây là một hệ bonded anchor / rebar connection: keo được bơm vào lỗ khoan đã vệ sinh, sau đó cấy thép/ty ren vào đúng chiều sâu; khi keo đóng rắn, liên kết đạt khả năng chịu lực theo điều kiện thiết kế/phê duyệt kỹ thuật.
1.1) “ Keo cấy thép Hilti RE100 ” có phải là epoxy không?
Đúng. Tài liệu sản phẩm HIT-RE 100 mô tả đây là high strength two-part epoxy (epoxy 2 thành phần cường độ cao).
Vì là epoxy, Keo cấy thép Hilti RE100 thường có ưu thế về khả năng chịu lực ổn định và phù hợp cho các ứng dụng neo cấy nghiêm túc (đặc biệt là liên kết cốt thép sau lắp đặt), nhưng đổi lại bạn cần tuân thủ chặt chẽ quy trình vệ sinh lỗ và thời gian đông cứng theo nhiệt độ.
1.2) Keo cấy thép Hilti RE100 khác gì bu lông nở?
-
Bu lông nở tạo liên kết bằng cơ chế nở cơ học (giãn nở ép vào thành lỗ), thường nhạy với mép bê tông và có nguy cơ gây nứt khi gần mép/neo nhóm.
-
Keo cấy thép Hilti RE100 tạo liên kết bằng bám dính hoá học và “khóa” trong lỗ khoan sau khi đóng rắn. Với thi công đúng, hệ keo cấy có thể linh hoạt hơn trong nhiều bài toán (tùy thiết kế và phê duyệt).
1.3) Keo cấy thép Hilti RE100 dùng cho nền nào?
Theo mô tả trên Hilti, HIT-RE 100 dùng cho bê tông nứt và không nứt (cracked/uncracked concrete).
Trong thực tế, điều kiện nền (khô/ẩm/ngập nước) phải tuân theo hồ sơ phê duyệt/IFU và cấu hình thanh ren/cốt thép tương ứng.
1.4) Vì sao nhắc nhiều tới ETA và PROFIS?
Vì đây là “xương sống” giúp Keo cấy thép Hilti RE100 dễ được chấp nhận trong các dự án yêu cầu hồ sơ kỹ thuật:
-
Trên Hilti Việt Nam, HIT-RE 100 được liệt kê có ETA và PROFIS.
-
Trên trang Hilti (khu vực), cũng nêu “Approvals / test reports: ETA” và “PROFIS software: Yes”.
Điều này giúp kỹ sư/giám sát có cơ sở để thiết kế/kiểm chứng và chuẩn hóa quy trình nghiệm thu.
>>>>XEM THÊM : BULONG LIÊN KẾT
2. Vì sao Keo cấy thép Hilti RE100 được dùng nhiều trong khoan cấy thép?
2.1) Hệ epoxy 2 thành phần cường độ cao – ổn định cho neo cấy
Tài liệu sản phẩm mô tả HIT-RE 100 là epoxy 2 thành phần cường độ cao.
Đây là nhóm keo thường được ưu tiên khi công trình cần liên kết có tính “nghiêm túc” (đặc biệt trong rebar connection và neo chịu tải).
2.2) Có hệ tài liệu và đánh giá kỹ thuật (ETA) hỗ trợ nghiệm thu
HIT-RE 100 được nêu có ETA trên Hilti Việt Nam.
Với các dự án yêu cầu pháp lý/tiêu chuẩn, điểm này giúp hồ sơ chặt chẽ hơn so với các sản phẩm thiếu tài liệu.
2.3) Hỗ trợ thiết kế bằng phần mềm (PROFIS)
Hilti nêu HIT-RE 100 có hỗ trợ PROFIS.
Thực tế, đây là lợi thế lớn khi cần tính toán: chiều sâu neo, khoảng cách mép, khoảng cách neo, tải kéo/cắt, điều kiện bê tông…
2.4) Dải nhiệt độ nền và điều kiện lỗ đa dạng (theo tài liệu)
Tài liệu sản phẩm nêu dải base material temperature 5°C đến 40°C.
Đồng thời, tài liệu cũng nêu sản phẩm có thể dùng trong water-filled holes và underwater (trong phạm vi điều kiện kỹ thuật của hệ).
=> Tạo sự linh hoạt, nhưng vẫn cần bám hướng dẫn IFU/approval đúng cấu hình.

>>>>XEM THÊM : BULONG NỞ 3 CÁNH
3. Ứng dụng thực tế của Keo cấy thép Hilti RE100
Dưới đây là các nhóm ứng dụng phổ biến nhất của Keo cấy thép Hilti RE100 trong thực tế công trình, kèm “tình huống hay gặp” để bạn dễ hình dung.
3.1) Khoan cấy thép (rebar connection) cho cải tạo – nâng cấp – gia cường kết cấu
Đây là ứng dụng “đúng bài” nhất với Keo cấy thép Hilti RE100: tạo liên kết cốt thép sau lắp đặt vào bê tông hiện hữu để:
-
Nâng tầng nhà phố: cấy thép chờ cột/dầm/sàn cho tầng mới
-
Mở rộng sàn/ban công/ô văng: cấy thép neo vào sàn/dầm cũ
-
Cải tạo công năng: thay đổi vị trí tường, mở ô thang, mở rộng nhịp… cần thép nối mới–cũ
-
Gia cường cấu kiện: bổ sung thép tại vùng chịu lực thiếu hụt (theo thiết kế)
Trên Hilti Việt Nam, phần “Ứng dụng” cũng nêu các tình huống như: thay thế cốt thép bị thiếu/sai vị trí, cải tạo/nâng cấp với cốt thép khoan cấy, và liên kết cốt thép cấy.
Lưu ý EEAT: Với khoan cấy thép chịu lực, “đúng keo” chỉ là một phần. Bạn cần hồ sơ thiết kế, chọn đúng Ø lỗ khoan, hneo, vệ sinh lỗ và đặc biệt tuân thủ thời gian đông cứng.
3.2) Neo ty ren/bulong cho kết cấu thép phụ, bản mã, console, khung đỡ
Ngoài cấy thép gân, Keo cấy thép Hilti RE100 được dùng nhiều để neo:
-
Bản mã, console, khung thép phụ
-
Giá đỡ thiết bị, chân đế máy, bệ đỡ
-
Liên kết các cấu kiện thép kết cấu (ví dụ cột thép, dầm) và kết cấu thép phụ (theo mô tả Hilti)
Tài liệu sản phẩm cũng liệt kê ứng dụng như anchoring light structural steel connections và anchoring secondary steel elements.
Mẹo thi công: Với neo ty ren/bulong, sai lầm phổ biến là “bơm keo từ miệng lỗ” gây rỗng đáy. Luôn bơm từ đáy lỗ ra ngoài để tránh bọt khí.
3.3) Khắc phục thiếu thép chờ hoặc thép chờ sai vị trí
Trong thực tế, công trình có thể gặp:
-
Thiếu thép chờ, thép chờ đặt lệch
-
Thép chờ bị gãy/không đủ chiều dài nối
-
Cần “bù” thép tại vị trí thay đổi bản vẽ
Hilti cũng nêu ứng dụng substituting misplaced or missing rebar (thay thế cốt thép thiếu hoặc sai vị trí).
3.4) Hạng mục cơ điện (MEP) – hệ treo ty ren (tùy yêu cầu tải và hồ sơ)
MEP thường có số lượng điểm neo lớn: thang máng cáp, ống gió, ống PCCC, giá đỡ…
Với MEP, ưu tiên quan trọng là:
-
Quy trình vệ sinh lỗ khoan “đúng và nhanh”
-
Quản trị thời gian đông cứng theo nhiệt độ (để không bị chờ)
-
Đồng bộ phụ kiện (súng bơm, vòi trộn, chổi vệ sinh)
>>>>XEM THÊM : BULONG HOÁ CHẤT
4. Thông số và chứng chỉ kỹ thuật cần biết khi dùng Keo cấy thép Hilti RE100
4.1) ETA, PROFIS, hạn dùng, điều kiện bảo quản
Trên Hilti Việt Nam, HIT-RE 100 nêu:
-
ETA (Chứng nhận/Báo cáo kiểm tra)
-
PROFIS: Có
-
Nhiệt độ bảo quản & vận chuyển: 5–25°C
-
Hạn sử dụng: 9 tháng (ở 23°C và RH 50%)
Những thông tin này rất hữu ích để:
-
Lập hồ sơ trình duyệt vật tư
-
Kiểm tra điều kiện lưu kho
-
Tránh dùng keo quá hạn
4.2) Nhiệt độ nền (base material temperature) – điểm ảnh hưởng trực tiếp tới đông cứng
Tài liệu sản phẩm HIT-RE 100 nêu base material temperature 5°C đến 40°C.
Đây là yếu tố quyết định thời gian thao tác và thời gian chờ chịu tải. Công trình càng lạnh, keo càng lâu đạt cường độ; càng nóng, keo càng “đóng” nhanh (giảm thời gian thao tác).
5. Bảng thời gian thao tác và thời gian đông cứng của Keo cấy thép Hilti RE100
Phần này là “đinh” vì ảnh hưởng trực tiếp đến tiến độ và chất lượng. Tài liệu sản phẩm (Product Data) có bảng Working/Full Cure Time Table (Approximate) theo nhiệt độ nền như sau:
Giải thích nhanh:
-
twork (thời gian thao tác): khoảng thời gian bạn có thể bơm/cấy và chỉnh nhẹ trước khi keo bắt đầu đóng mạnh
-
tcure (thời gian đóng rắn hoàn toàn): thời gian tối thiểu để đạt “full cure” theo bảng, dùng làm mốc an toàn trước khi chịu tải nghiêm ngặt

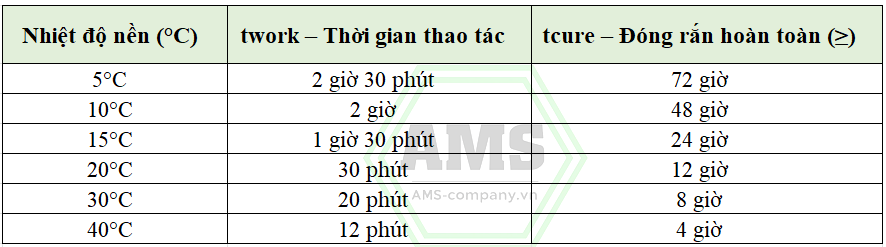

5.1. Bảng thời gian (tham khảo kỹ thuật, nền khô theo điều kiện bảng)

>>>>XEM THÊM : THANH REN -TY REN
Lưu ý quan trọng: Bảng trên là “approximate” và dùng để tổ chức thi công theo nhiệt độ nền. Với dự án yêu cầu nghiệm thu chặt, hãy bám IFU/approval của đúng mã sản phẩm và điều kiện lỗ khoan.
5.2. Cách dùng bảng để không “kẹt tiến độ”
-
Trời nóng (≈30–40°C): twork ngắn → chia mẻ nhỏ, chuẩn bị thép/ty ren sẵn, thao tác dứt khoát
-
Trời mát (≈20°C): twork 30 phút → dễ tổ chức theo zone
-
Trời lạnh (≈5–15°C): tcure rất dài → phải tính trước tiến độ; không nên “siết tải” sớm
6. Quy trình thi công Keo cấy thép Hilti RE100 chuẩn
Dù bạn dùng Keo cấy thép Hilti RE100 cho cấy thép hay cấy ty ren, quy trình chuẩn vẫn xoay quanh 10 bước dưới đây.
Bước 1 – Khảo sát & chốt cấu hình neo cấy
-
Loại vật cấy: thép gân hay ty ren
-
Đường kính và tải dự kiến
-
Khoảng cách mép, khoảng cách neo, chiều dày cấu kiện
-
Điều kiện bê tông: nứt/không nứt, cũ/mới, khô/ẩm
Bước 2 – Định vị và kiểm tra xung đột
-
Dò thép/đường ống ngầm (nếu cần)
-
Tránh khoan trúng thép chủ hoặc đường điện nước
Bước 3 – Khoan lỗ đúng Ø và đúng chiều sâu
-
Khoan đúng đường kính mũi theo yêu cầu thiết kế/hồ sơ
-
Đánh dấu chiều sâu trên mũi khoan hoặc dùng chặn
Bước 4 – Vệ sinh lỗ khoan (bắt buộc)
Thực hiện chu trình thổi – chải – thổi nhiều lần đến khi lỗ sạch bụi.
Đây là bước thường quyết định “ăn lực” của mối neo.
Bước 5 – Lắp keo & vòi trộn, xả mồi
-
Lắp tuýp/gói theo hệ đóng gói tương ứng
-
Gắn vòi trộn
-
Xả mồi ra ngoài đến khi keo ra đều
Bước 6 – Bơm keo từ đáy lỗ ra ngoài
-
Đưa vòi xuống đáy
-
Bơm và rút dần
-
Tránh bọt khí, tránh rỗng keo
Bước 7 – Cấy thép/ty ren đúng chiều sâu, xoay nhẹ
-
Cấy theo chuyển động xoay nhẹ
-
Đạt đúng hneo
-
Không rung lắc sau khi cấy
Bước 8 – Canh thời gian thao tác (twork)
Căn theo bảng twork theo nhiệt độ nền để:
-
Không cấy khi keo đã bắt đầu “đóng mạnh”
-
Tránh mối neo không đồng nhất
Bước 9 – Chờ đủ thời gian trước khi chịu tải
Tuân thủ tcure (hoặc quy định IFU/hồ sơ thiết kế). Bảng tcure theo nhiệt độ nền đã nêu ở trên.
Bước 10 – Nghiệm thu nội bộ & lưu hồ sơ
-
Ảnh vật tư, hạn dùng, lô hàng
-
Ảnh vệ sinh lỗ, bơm keo, cấy thép
-
Biên bản nghiệm thu (nếu yêu cầu), test kéo (nếu có)

>>>>XEM THÊM : MŨI KHOAN BÊ TÔNG FANGDA CHÍNH HÃNG
7. Lỗi thường gặp khi thi công Keo cấy thép Hilti RE100 (và cách phòng tránh)
Lỗi 1 – Lỗ khoan không sạch bụi
Hậu quả: keo bám lên bụi → tụt lực, tuột ty, không đạt test.
✅ Cách tránh: thổi–chải–thổi đủ vòng; dùng chổi đúng Ø.
Lỗi 2 – Không xả mồi / vòi trộn tắc
Hậu quả: keo trộn sai tỷ lệ → không đạt cường độ.
✅ Cách tránh: luôn xả mồi; thay vòi trộn nếu thi công gián đoạn lâu.
Lỗi 3 – Bơm keo sai kỹ thuật (bơm ở miệng lỗ)
Hậu quả: rỗng đáy lỗ, bọt khí.
✅ Cách tránh: bơm từ đáy lỗ ra ngoài.
Lỗi 4 – Chịu tải quá sớm
Hậu quả: keo chưa đạt full cure; mối neo yếu dài hạn.
✅ Cách tránh: bám bảng tcure theo nhiệt độ nền.
8. Bulong AMS phân phối Keo cấy thép Hilti RE100 – điểm mạnh cho chủ thầu/đơn vị thi công
Với các dự án cần vật tư rõ nguồn gốc và hồ sơ dễ trình duyệt, nhà cung cấp có vai trò rất lớn. Trên trang Hilti RE 100 của AMS, đơn vị nhấn mạnh việc cung cấp vật tư và hỗ trợ kỹ thuật kèm chứng chỉ CO-CQ theo nhu cầu.
(Trong bài đăng website, bạn có thể triển khai các cam kết theo hướng EEAT: nguồn hàng, kiểm tra hạn dùng, tư vấn kỹ thuật theo ứng dụng, giao hàng nhanh, hỗ trợ bóc tách định mức.)
Gợi ý CTA (bạn thay thông tin thật):
-
Bulong AMS – Tư vấn Keo cấy thép Hilti RE100 theo hạng mục (cấy thép/rebar, cấy ty ren/bulong, MEP…)
-
Hỗ trợ: bóc khối lượng – định mức – phụ kiện (vòi trộn, chổi vệ sinh, súng bơm)
-
Giao hàng: Hà Nội & toàn quốc | Xuất CO/CQ theo yêu cầu dự án
>>>>XEM THÊM : CÁC LOẠI SÚNG BƠM KEO MINH ANH CUNG CẤP
9. FAQ – Câu hỏi thường gặp về Keo cấy thép Hilti RE100
9.1) Keo cấy thép Hilti RE100 dùng được cho bê tông nứt không?
Hilti mô tả HIT-RE 100 dùng cho cracked/uncracked concrete.
Tuy nhiên, “dùng được” phải bám theo điều kiện phê duyệt và cấu hình cụ thể của hệ (đúng IFU/ETA).
9.2) Nhiệt độ ảnh hưởng thời gian đông cứng thế nào?
Rất mạnh. Ví dụ theo bảng: 20°C cần ≥12 giờ để full cure, còn 5°C cần ≥72 giờ.
9.3) Có cần chờ “full cure” mới được lắp tải không?
Nếu dự án yêu cầu nghiệm thu nghiêm ngặt hoặc tải lớn, nên bám tcure theo bảng/IFU.
Với tải nhẹ (MEP nhỏ), đôi khi có quy trình nội bộ khác, nhưng vẫn phải tuân thủ hướng dẫn kỹ thuật và chịu trách nhiệm an toàn.
9.4) Keo cấy thép Hilti RE100 có PROFIS để làm gì?
Hilti nêu sản phẩm có PROFIS, giúp thiết kế và kiểm chứng cấu hình neo cấy theo tải, điều kiện bê tông, khoảng cách mép/neo.
>>>>THAM KHẢO : ĐẤT ÉT CHỐNG CHÁY – ĐẤT SÉT BỊT TỦ ĐIỆN
10. Mua Keo cấy thép Hilti RE100 ở đâu? Vì sao nên lấy từ Bulong AMS?
Công ty chúng tôi chuyên cung cấp các loại bulong liên kết, bulong hoá chất, bu lông nở 3 cánh, thanh ren, ốc vít, đất sét chống cháy, mũi khoan bê tông, súng bơm keo, hoá chất cấy thép chính hãng,… đầy đủ chứng chỉ CO-CQ, phù hợp với các tiêu chuẩn kỹ thuật trong xây dựng và công nghiệp. Với đội ngũ kỹ thuật dày dặn kinh nghiệm, chúng tôi cam kết mang đến giải pháp cấy thép hiệu quả – bền vững – an toàn cho mọi công trình.
Ngoài ra chúng tôi nhận Thi công khoan cấy bu lông chuyên nghiệp cho công trình dân dụng và công nghiệp:
Kỹ thuật viên giàu kinh nghiệm, đào tạo bài bản
Vật tư đạt chuẩn – keo có CO/CQ rõ ràng
Báo giá nhanh – khảo sát miễn phí
Hỗ trợ 24/7 cho dự án gấp, tiến độ khắt khe
Thông tin liên hệ:
- Công Ty Cổ Phần Sản Xuất Xây Dựng và Thương Mại AMS
- Địa chỉ: Số 89 Đê Ngọc Giang, Thôn Ngọc Giang, Xã Vĩnh Ngọc, Đông Anh, Hà Nội
- Hotline/Zalo: 0983.753.846
- Website: bulong.vn
- AMS – Đồng hành cùng công trình bền vững của bạn!
Tag: Keo cấy thép Hilti RE100, Hilti HIT-RE 100, keo khoan cấy Hilti RE100, hóa chất khoan cấy Hilti RE100, keo cấy thép epoxy Hilti, thời gian đông cứng Hilti RE100, thi công khoan cấy thép Hilti RE100, Bulong AMS phân phối
